長沙縣第一人民醫院3#樓隔離病房 增加新風技術方案說明

2020-02-11 11:59:00
sunmiao
原創
5875
摘要:本項目是作為冠狀病毒隔離病房使用,公司接到任務時,限時三天要完成施工,是一個應急性施工任務;我公司負責的是本項目的新風系統施工,為給工作人員健康舒適的工作環境,隔離病房樓內公共區域需供提新風,保持正壓。

 本項目是作為冠狀病毒隔離病房使用,公司接到任務時,限時三天要完成施工,是一個應急性施工任務;我公司負責的是本項目的新風系統施工,為給工作人員健康舒適的工作環境,隔離病房樓內公共區域需供提新風,保持正壓。

一、工程概況:

1、工程名稱:長沙縣第一人民醫院3#樓隔離病房新風工程。

2、施工工期:本項目施工工期為3天,緊跟土建的進度,在保證工程質量的前提下,盡量縮短施工工期,以便提早交付運行。

  3、工程地點:湖南省長沙縣路口鎮。

4、施工范圍:為長沙縣第一人民醫院3#樓1至6層隔離病房增加新風施工。

二、設計方案

    此項目中3#樓為原為普通住院病房,無新風系統;按要求,1至6層需增加新風系統,公共區域分污染區和清潔區,分別設置新風系統;其中污染區新風系統按樓層分別設置,清潔區新風系統按1-3層、4-6層分兩個系統。風量計算按照公共區域面積及層高為計算標準,每層污染區面積約150平米,吊頂下高度約3米,空間容積約:450立方米;每層清潔區面積約40平米,吊頂下高度約3米,空間容積約:120立方米;換氣次數:≥10次/小時。

本項目使用靜音型離心式新風機,布置在屋頂,噪音低,機器運行穩定,故障率極低。新風配置紫外線消毒凈化裝置,使得送入到室內的空氣持久新鮮干凈。

新風管道考慮施工工期及使用要求,主管采用Φ315的UPVC排水管作為送風管道,管道經每層走道吊頂下方、外墻與屋面風機連接。在每層走道位置均勻設置送風口,送風口均采用直徑200mm圓風口。

三、施工依據:

1、GB50243—2016《通風與空調工程施工質量驗收規范》

2、GB50736—2012《采暖通風與空氣調節設計規范》

3、業主提供的施工任務書和建筑專業圖紙

四、安裝施工

1、新風機在屋面落地安裝,安裝前要檢查型號、外觀尺寸、性能參數及安裝環境等;檢查風機葉輪與機殼間的間隙和葉輪轉動是否符合要求,箱體內無雜物;風機安裝要牢固、水平,采用減震措施,安裝位置便于安裝與保養。

2、新風系統管道材質為UPVC排水管,粘接;連接時,UPVC管及配件需粘接的部位內外雜物及灰塵要清理干凈,對接完成后,UPVC管兩端應墊平,再檢查是否在同一直線上。管道安裝完后,管道與墻體或窗戶之間的間隙要及時密封。

3、新風管道支架采用40*4mm熱鍍鋅角鋼制作,其中水平支架采用“口”字型支架,尺寸為500*500mm,支架間距不大于4m;固定外墻風管的垂直支架采用“口”字型支架,尺寸為500*250mm,支架間距不大于3m,并且單根直管在上下兩端設固定點,管道底部設置托架;支架全部采用膨脹螺栓固定,支架的螺孔采用機械加工,安裝后各副支架受力要均勻、無明顯變形。支架與管道接觸處墊橡膠墊片。

4、本工程的工作難點是外墻風管的施工安裝,外墻管道最高處有35m高,因此,所有外墻管道、支架需借助吊車輔助施工。

5、施工完成后要進行設備的單機試運轉及調試,需根據生產廠家的技術資料或在廠家的現場指導下進行。

5.1設備試車應先進行設備點動,檢查設備的轉動方向是否與要求一致,然后進行單機試運轉,調試過程中,要對設備的各項參數進行測量、檢查,并做好試運轉記錄。

5.2系統風量的測試,調試結果與設計風量的偏差不大于10%。

后附施工圖片

1、風機安裝圖片

2、紫外消毒裝置安裝圖片

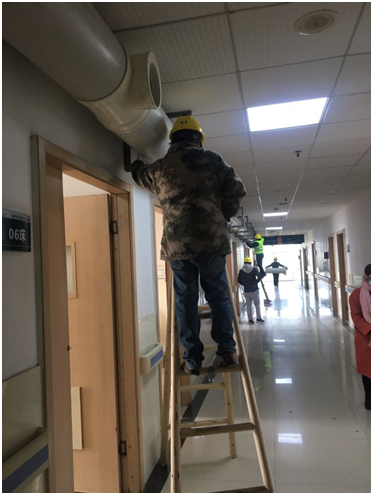

3、樓內走道風管安裝圖片

4、外墻支架安裝圖片

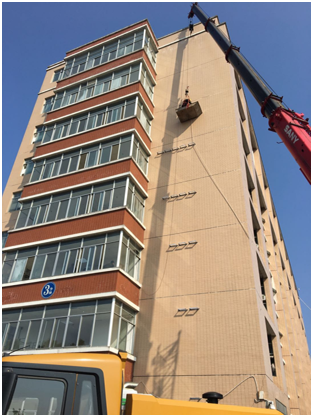

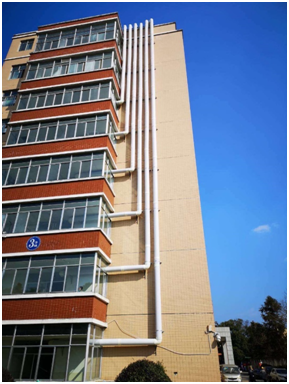

5、外墻風管安裝圖片

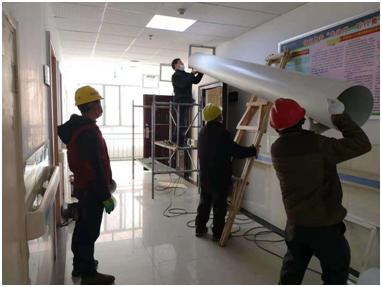

6、系統風量調試圖片

7、風管安裝完成圖片

    新聞動態
    2025-09-16 湖南星澤機電設備工程有限公司作為機電安裝領域的資深企業,由總經理帶隊參會,積極探索新型行業前沿趨勢,尋求業務拓展新機遇,...
    2025-09-08 近日,湖南星澤機電設備工程有限公司(以下簡稱 “星澤機電”)傳來重磅喜訊 —— 公司順利完成所有核心資質的延續工作,成功...
    2025-09-03 2025 年 9 月 3 日,湖南星澤機電設備工程公司組織員工集體收看了《紀念中國人民抗日戰爭暨世界反法西斯戰爭勝利 8...
    聯系我們
    聯系人: 張小姐
    電話: 0731-84010225
    傳真: 0731-84011784
    Email: hnsonz@sina.cn
    網址: http://gxdcx168.cn
    地址: 長沙縣泉塘街道新長海廣場寫字樓A座2501室
    微信公眾號

    掃碼關注“星澤機電”微信公眾號
    搜索微信公眾號“星澤機電”
    或微信號“sonz168”也可關注

    星澤機電聯系方式
    星澤機電,40年機電安裝工程專業經驗,您可信賴的誠實合作伙伴,電話:0731-84010225
      星澤機電
    移動訪問
